Geçici Kabul Noksanları Kesintisi ( İhale İlan veya Duyurusu 01.09.2025 Tarihi Sonrası İşler İçin)

<< İçindekiler Tablosunu Görüntülemek İçin Tıklayın >>

Bulunulan yer:  Hakediş İşlemleri > Kapaklar > Arka Kapak (Ödeme Cetveli) >

Geçici Kabul Noksanları Kesintisi ( İhale İlan veya Duyurusu 01.09.2025 Tarihi Sonrası İşler İçin)

 Bilindiği gibi yapım işlerinin hakedişlerinde geçici kabul noksanları için bloke yapılmalıdır. Bu konudaki esaslar Yapım İşleri Tip Sözleşmesi'nde belirtilmiştir.

 Program bu esaslara uyarak kesinti tutarını bulur. Bu tutar verilecek teminat mektubunu veya kesilmesi gereken tutarı gösterir.

 30 Temmuz 2025 Tarihli Resmi Gazete'de yayımlanan düzenleme ile kesinti oranının ATGB işlerde ve teklif birim fiyatlı işlerde %3 olduğuna dikkat edilmelidir. TBF işlerde kesin hesabı yapılarak idareye verilmiş imalatlardan bu kesinti yapılmaz.

 Fiyat farkı ödenen işlerde bu hakediş dönemi için hesaplanan kesintinin fiyat farkı katsayısı (Pn) ile güncellenmesi gerekir. (İhale ilan veya duyurusu 01.09.2025 tarihinden sonrası işler için geçerlidir)

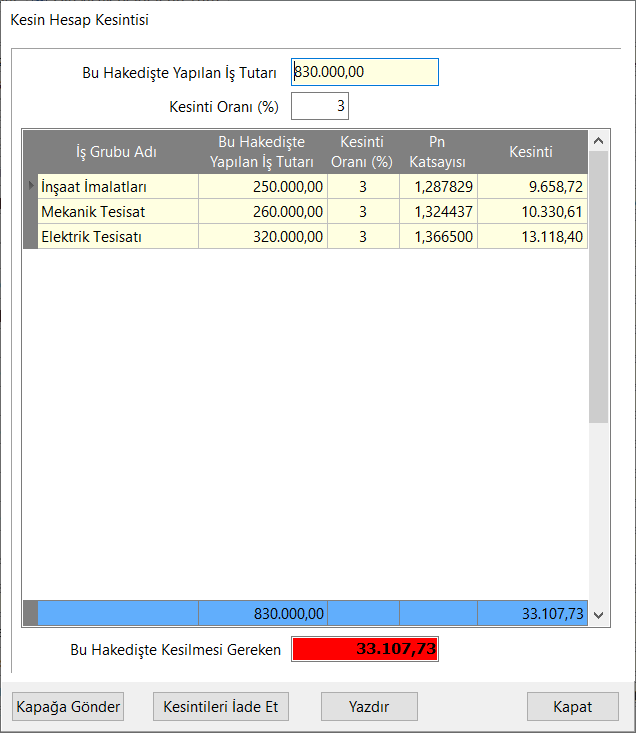

 Programın 15.8.2.0 ve önceki sürümlerinde toplam hakediş tutarına uygulanan yüzde ile hesaplanan kesintiler artık bu hakediş döneminde yapılan işlerin tutarı üzerinden yapılmaya başlanmıştır.

 Teminat tutarı hakedişten kesilecekse Kapağa Gönder ile işleme devam edilmelidir. Teminat mektup olarak verilecekse bu penceredeki teminat tutarı not edilerek pencere kapatılır.

 Karma sözleşmeli işlerde, anahtar teslim götürü bedel ve teklif birim fiyatlı kısımların kesintilerini ayrı ayrı hesaplayıp göstermek üzere, kesinti penceresi iki bölüm halindedir.





Geçici Kabul Noksanları Kesintisi





tog_minus Geçici Kabul Noksanları Kesintisi Hesaplama Esasları

İlgili Mevzuat:

 Yapım İşleri Tip Sözleşmesi'nde ilgili maddeler:

Anahtar teslimi götürü bedel sözleşmelerde madde metni, aşağıdaki gibi düzenlenecektir:

(1) Madde 30-Geçici kabul noksanları

30.1. Geçici kabul noksanları için düzenlenen her hakedişte yapılan iş tutarının % 3’ü kadar teminat mektubu alınır ve bu teminat mektubu, geçici kabul noksanı bulunmayan işlerde geçici kabul onay tarihinden sonra, geçici kabul noksanı bulunan işlerde ise bu eksikliklerin tamamlanmasını müteakip, geçici kabul onay tarihinden sonra otuz gün içinde yükleniciye iade edilir. Fiyat farkı ödenen işlerde teminat tutarı, ihale tarihinden itibaren fiyat farkı katsayısı (Pn) üzerinden güncellenmek suretiyle belirlenir. Yüklenicinin teminat mektubu vermemesi durumunda; düzenlenen her hakedişte yapılan iş tutarının % 3’üne karşılık gelen kısmı tutulur ve bu tutar, geçici kabul noksanı bulunmayan işlerde geçici kabul onay tarihinden sonra, geçici kabul noksanı bulunan işlerde ise bu eksikliklerin tamamlanmasını müteakip, geçici kabul onay tarihinden sonra otuz gün içinde yükleniciye ödenir. Fiyat farkı ödenen işlerde bu tutar, ihale tarihinden itibaren fiyat farkı katsayısı (Pn) üzerinden güncellenmek suretiyle kesilir. İşin devamı sırasında yüklenicinin hakedişlerden yapılan kesintiler karşılığında teminat mektubu vermesi durumunda idare hesabında tutulan tutar yükleniciye ödenir. Geçici kabul noksanları için alınan teminatlar haczedilemez ve bunların üzerine ihtiyati tedbir konulamaz.

(2) Birim fiyat sözleşmelerde madde metni, aşağıdaki gibi düzenlenecektir:

Madde 30-İşin devamı sırasında kesin hesapların yapılması

30.1. Yüklenici, kesin hesapların zamanında tamamlanmasını teminen işin devamı süresince gerekli elemanı işbaşında bulundurmaya ve her kalem imalatın tamamlanmasını takiben yapı denetim görevlisiyle birlikte hesaplarını hazırlatarak peyderpey tetkik için İdareye vermeye mecburdur.

30.2. Düzenlenen hakedişlerde; yapılan iş tutarının % 3’ü karşılığında teminat mektubu alınır ve kesin hesaplar İdare tarafından onaylanmadıkça bu teminat mektubu iade edilmez. Yüklenicinin teminat mektubu vermemesi durumunda ise yapılan iş tutarının % 3’ü tutulur ve kesin hesaplar İdare tarafından onaylanmadıkça bu tutarlar ödenmez. Fiyat farkı ödenen işlerde teminat tutarı/tutulan tutar, ihale tarihinden itibaren fiyat farkı katsayısı (Pn) üzerinden güncellenmek suretiyle belirlenir. İşin devamı sırasında yüklenicinin hakedişlerden yapılan kesintiler karşılığında teminat mektubu vermesi durumunda idare hesabında tutulan tutar yükleniciye ödenir. Kesin hesapların tamamlanması için alınan teminatlar haczedilemez ve bunların üzerine ihtiyati tedbir konulamaz.

(3) Karma sözleşmelerde madde metni aşağıdaki gibi düzenlenecektir:

Madde 30- İşin devamı sırasında kesin hesapların yapılması ve geçici kabul noksanları

30.1. Yüklenici, işin birim fiyat teklif alınan kısımlarının kesin hesaplarının zamanında tamamlanmasını teminen işin devamı süresince gerekli elemanı işbaşında bulundurmaya ve her kalem imalatın tamamlanmasını takiben yapı denetim görevlisiyle birlikte hesaplarını hazırlatarak peyderpey tetkik için İdareye vermeye mecburdur. Düzenlenen hakedişlerde; yapılan iş tutarının % 3’ü karşılığında teminat mektubu alınır ve kesin hesaplar İdare tarafından onaylanmadıkça bu teminat mektubu iade edilmez. Yüklenicinin teminat mektubu vermemesi durumunda ise yapılan iş tutarının % 3’ü tutulur ve kesin hesaplar İdare tarafından onaylanmadıkça bu tutarlar ödenmez. Fiyat farkı ödenen işlerde teminat tutarı/tutulan tutar, ihale tarihinden itibaren fiyat farkı katsayısı (Pn) üzerinden güncellenmek suretiyle belirlenir. İşin devamı sırasında yüklenicinin hakedişlerden yapılan kesintiler karşılığında teminat mektubu vermesi durumunda idare hesabında tutulan tutar yükleniciye ödenir. Kesin hesapların tamamlanması için alınan teminatlar haczedilemez ve bunların üzerine ihtiyati tedbir konulamaz.

30.2. İşin anahtar teslimi götürü bedel teklif alınan kısmında, geçici kabul noksanları için düzenlenen her hakedişte yapılan iş tutarının % 3’ü kadar teminat mektubu alınır ve bu teminat mektubu, geçici kabul noksanı bulunmayan işlerde geçici kabul onay tarihinden sonra, geçici kabul noksanı bulunan işlerde ise bu eksikliklerin tamamlanmasını müteakip, geçici kabul onay tarihinden sonra otuz gün içinde yükleniciye iade edilir. Fiyat farkı ödenen işlerde teminat tutarı, ihale tarihinden itibaren fiyat farkı katsayısı (Pn) üzerinden güncellenmek suretiyle belirlenir. Yüklenicinin teminat mektubu vermemesi durumunda; düzenlenen her hakedişte yapılan iş tutarının % 3’üne karşılık gelen kısmı tutulur ve bu tutar, geçici kabul noksanı bulunmayan işlerde geçici kabul onay tarihinden sonra, geçici kabul noksanı bulunan işlerde ise bu eksikliklerin tamamlanmasını müteakip, geçici kabul onay tarihinden sonra otuz gün içinde yükleniciye ödenir. Fiyat farkı ödenen işlerde bu tutar, ihale tarihinden itibaren fiyat farkı katsayısı (Pn) üzerinden güncellenmek suretiyle kesilir. İşin devamı sırasında yüklenicinin hakedişlerden yapılan kesintiler karşılığında teminat mektubu vermesi durumunda idare hesabında tutulan tutar yükleniciye ödenir. Geçici kabul noksanları için alınan teminatlar haczedilemez ve bunların üzerine ihtiyati tedbir konulamaz.
